電梯進不去怎麼辦?大板磚「搬運與吊掛」的終極預算與風險評估

大板磚(Large Format Porcelain Slabs)憑藉其接縫少、氣勢磅礴的視覺優勢,成為現代豪宅與商業空間的首選建材。然而,許多業主在下單 120x240cm 甚至 160x320cm 的規格後,才發現真正的挑戰不在於產品售價,而是物流進入室內的「最後一哩路」。若未在規劃階段精算搬運路徑,極可能面臨貨到門口卻進不了場,甚至必須支付高額違約金或面臨退貨窘境。

空間極限:電梯對角線的生存法則

絕大多數的集合住宅電梯並非為大板磚設計。評估電梯是否能承載,不能僅看載重(KG),關鍵在於門框淨高、門框淨寬與車廂對角線深度

大板磚搬運電梯評估基準表

磁磚尺寸 (cm)建議電梯門框淨高建議車廂內對角線深度搬運難度評估
120 x 240220 cm 以上260 cm 以上中等,需斜角進入
120 x 278230 cm 以上290 cm 以上高,多數住宅電梯無法負荷
160 x 320需貨梯或特殊規格340 cm 以上極高,通常需採取吊掛方案

測量時必須扣除電梯內部的扶手、裝飾板厚度。若電梯門框高度不足,磁磚無法以傾斜角度切入,則該路徑判定為失效。

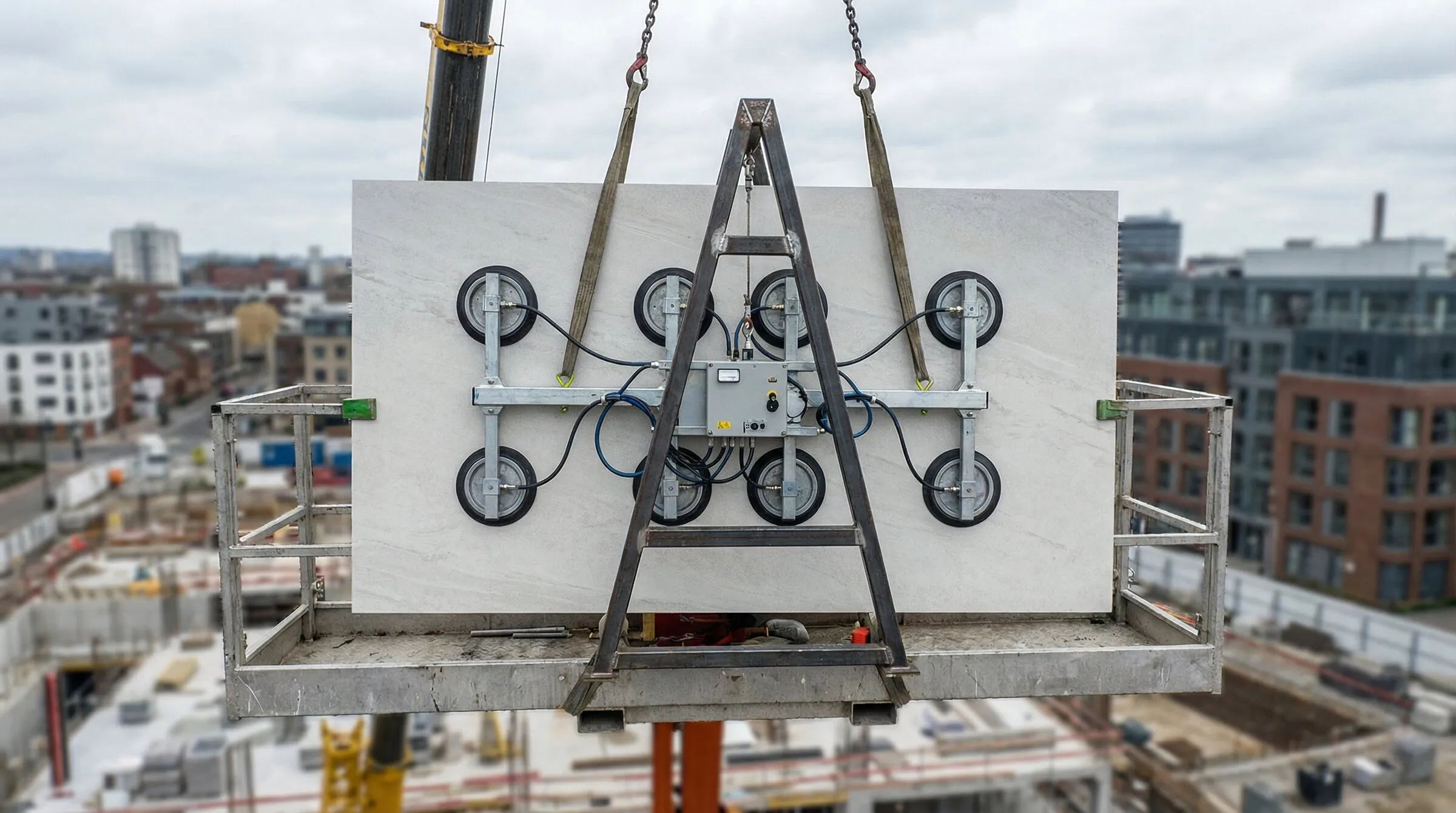

專業物流團隊使用 A 字架與真空吸盤搬運架,將 160x320cm 大板磚固定於高空吊掛作業平台上的細部特寫

替代方案 A:樓梯搬運的物理限制

當電梯空間不足,樓梯搬運是常見的備案。但大板磚並非僅靠人力即可強行通過,必須考慮樓梯轉角平台(Landing)的旋轉半徑

樓梯搬運核心數據:

  1. 轉角寬度:至少需大於磁磚短邊 + 30cm(給予搬運人員站位空間)。
  2. 樓層高度:天花板樑柱是否會阻礙磁磚直立旋轉。
  3. 人力配置:一片 120x240cm 的大板磚重量約在 40-60kg 之間,加上專業搬運背架後,需至少 2-3 名專業師傅協作。

風險警告:樓梯搬運極易發生「碰撞邊角」導致磁磚應力破裂,且人工搬運費通常隨樓層數線性遞增,每層樓可能增加 500-1,000 元不等的搬運費。

替代方案 B:外牆吊掛的法律與技術門檻

針對 120x278cm 以上的規格,外牆吊掛往往是唯一選擇。這不僅涉及搬運,更涉及路權申請與公共安全

吊掛作業流程與預算結構:

  • 路權申請:需提前 7-14 天向管轄派出所或交通局申請道路佔用,規費約 1,000-3,000 元。
  • 吊車費用:依吊臂長度(噸數)計算,基本出車 3 小時約 8,000-15,000 元不等。
  • 特殊機具:大板磚不可直接用繩索捆綁,必須使用專用真空吸盤吊架(Suction Frame),避免磁磚在懸空時因受力不均折斷。
  • 氣候風險:強風(超過 4 級風)或大雨必須強制停工,產生的出車空趟費由業主負擔。

物流成本與風險轉移協議

在簽訂採購合約前,務必釐清「風險移轉點」。大多數建材行僅負責「路邊交貨」,進入建築物後的破損風險通常由業主或施工方承擔。

搬運方式成本對比表

項目電梯搬運樓梯搬運外牆吊掛
基本費用低(僅需基本工資)中(隨樓層遞增)高(吊車費 + 專業架具)
損壞風險低(環境受控)高(人為碰撞)中(受風力影響)
速度極慢中(需前置準備)
適用規格120x240cm 以下120x240cm160x320cm 以上

下單前的最後核對清單(Checklist)

  1. 確認現場動線:從貨車停靠點到電梯口是否有台階?轉彎處寬度是否足夠?
  2. 確認電梯規格:請物業管理處提供電梯內徑尺寸圖,而非僅憑目測。
  3. 確認包裝方式:大板磚必須以 L 型木架或 A 字型木架 運送,嚴禁平疊運送以防壓損。
  4. 確認保險責任:針對單片價值超過萬元的頂級磁磚,建議確認搬運團隊是否投保「安裝工程險」或相關責任險。

物流難度直接決定了大板磚的最終完工成本。在追求無縫美學的同時,務必將上述物流變數納入初期預算,避免因小失大。
